12.14. Работы по смене жесткой поперечины (ригеля) с использованием грузоподъемного крана на железнодорожном ходу
12.14. Работы по смене жесткой поперечины (ригеля)
с использованием грузоподъемного крана
на железнодорожном ходу
12.14.1. Работы должны выполняться со снятием напряжения и заземлением всех проводов и оборудования, расположенных как на самой жесткой поперечине, так и на поддерживающих ее опорах.
Производителем работ может быть электромонтер V группы, а ответственным руководителем и руководителем установочного поезда должен быть начальник района контактной сети, старший электромеханик района контактной сети V группы. Установка и работа грузоподъемных машин и механизмов в электроустановках должны выполняться под непрерывным руководством и надзором работника, ответственного за безопасное производство работ кранами (подъемниками, вышками). Один из членов бригады должен иметь удостоверение стропальщика.
В процессе работы по смене жесткой поперечины персонал должен пользоваться страховочными системами с двумя стропами, на голове должна быть каска с застегнутым подбородочным ремнем. При подъеме по 9-метровой лестнице в качестве анкерной линии следует использовать страховочный трос с ловителем. При необходимости перемещения по конструкциям опор, ферме ригеля использовать принцип самостраховки под надзором производителя работ, который отвечает за непрерывность использования работником страховочной системы, указывает места крепления стропа при перемещении по конструкциям опор, ферме ригеля. Работу необходимо выполнять в соответствии с картой технологического процесса или ППР.
(абзац введен распоряжением ОАО "РЖД" от 28.12.2022 N 3494/р)
12.14.2. Работа должна выполняться в полном соответствии с технологической картой, утвержденной руководством листании и электроснабжения. Грузоподъемность крана должна соответствовать массе жесткой поперечины.
12.14.3. Демонтаж жесткой поперечины выполняется в такой последовательности:
после заземления всех проводов и конструкций выполняют демонтаж проводов, изоляторов и других элементов, закрепленных на жесткой поперечине. Опускать их вниз следует без рывков с использованием полиспастных блоков и "удочек";
отводят в сторону за пределы габарита грузоподъемного крана контактную подвеску и закрепляют ее в таком положении;
закрепляют 4 стропа по центру тяжести жесткой поперечины согласно схеме строповки, указанной в технологической карте, поддерживая их без натяжки грузоподъемным краном;
с девятиметровых лестниц, располагаемых с полевой стороны опор, за концы нижнего уголка закрепляют 4 оттяжки (по 2 с каждой стороны жесткой поперечины) и пропускают их (по 2) в сторону пути, на котором стоит кран, по разные стороны от жесткой поперечины;
с девятиметровых лестниц освобождают от закрепления на опорах оголовники жесткой поперечины и спускаются вниз;
по команде производителя работ поднимают жесткую поперечину над вершинами опор на 200 - 300 мм, проверяя тем самым правильность строповки и надежность строп;

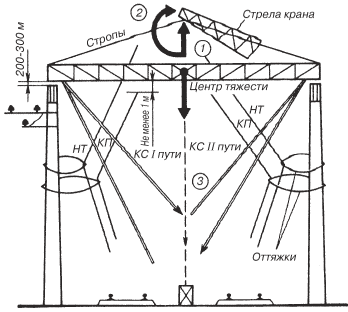

после проверки жесткую поперечину поднимают над проводами на высоту не менее 1 м, разворачивают посредством оттяжек вдоль путей и опускают вниз (рисунок 52).
Рисунок 52 - Демонтаж жесткой поперечины
12.14.4. Монтаж жесткой поперечины выполняется в следующем порядке: закрепляют стаканы на новой жесткой поперечине на расстояние между центрами, соответствующее расстоянию у демонтированной жесткой поперечины;
крепят 4 оттяжки за углы нижнего уголка с четырех сторон и расклинивают деревянными клиньями хомуты оголовников на ширину, равную длине стягивающих их болтов;
закрепляют 4 стропа за жесткую поперечину и по команде производителя работ поднимают поперечину краном на 200 - 300 мм от поверхности грунта, выверяя центр тяжести. После этого поперечину опускают и четыре оттяжки перебрасывают (по 2) к опорам;
по команде производителя работ поднимают новую жесткую поперечину на необходимую высоту над опорами и с помощью 4 оттяжек оголовники направляют на вершины опор. Ригель опускают краном настолько, чтобы оголовники полностью наделись на вершины опор;
находясь на лестнице, выбивают деревянные клинья, затягивают болты на хомутах стаканов, а затем болты крепления ригеля к стаканам;
после закрепления ригеля на обеих опорах снимают стропы и оттяжки и выполняют монтаж демонтированной контактной сети.
12.14.5. Раскрепление и закрепление поперечины, а также оттяжек и строп допускается выполнять с рабочей площадки дрезины или автомотрисы.
12.14.6. При выполнении работ по демонтажу и монтажу жестких поперечин запрещено:
находиться ближе 7 м от перемещаемой на высоте жесткой поперечины;
оставаться на ригеле в момент его перемещения;
подниматься на ригель до его полного закрепления на опорах.
12.14.7. При демонтаже, монтаже контактной сети, ВЛ, креплении и отсоединении строп и оттяжек, закреплении ригеля на опорах члены бригады должны соблюдать меры безопасности от падения с высоты, обеспечивать самостраховку под надзором и по команде производителя работ, используя страховочную систему с двумя стропами.
- Гражданский кодекс (ГК РФ)
- Жилищный кодекс (ЖК РФ)
- Налоговый кодекс (НК РФ)
- Трудовой кодекс (ТК РФ)
- Уголовный кодекс (УК РФ)
- Бюджетный кодекс (БК РФ)
- Арбитражный процессуальный кодекс
- Конституция РФ
- Земельный кодекс (ЗК РФ)
- Лесной кодекс (ЛК РФ)
- Семейный кодекс (СК РФ)
- Уголовно-исполнительный кодекс
- Уголовно-процессуальный кодекс
- Производственный календарь на 2025 год
- МРОТ 2025
- ФЗ «О банкротстве»
- О защите прав потребителей (ЗОЗПП)
- Об исполнительном производстве
- О персональных данных
- О налогах на имущество физических лиц
- О средствах массовой информации
- Производственный календарь на 2024 год
- Федеральный закон "О полиции" N 3-ФЗ
- Расходы организации ПБУ 10/99
- Минимальный размер оплаты труда (МРОТ)
- Календарь бухгалтера на 2025 год
- Частичная мобилизация: обзор новостей
