III. Технические решения по объединению на параллельную синхронную работу ОЭС Сибири и ОЭС Востока

III. Технические решения по объединению на параллельную

синхронную работу ОЭС Сибири и ОЭС Востока

Для обеспечения объединения на параллельную синхронную работу ОЭС Сибири и ОЭС Востока в дополнение к уже принятым решениям в рамках плана ускоренной модернизации Восточного полигона - БАМ и Транссибирской магистрали рекомендуется реализация следующих мероприятий:

- сооружение ВЛ 220 кВ Даурия - Могоча ориентировочной протяженностью 324 км, стоимость сооружения - 6128,8 млн руб.;

- сооружение ВЛ 220 кВ Таксимо - Чара (возможен перевод существующей ВЛ 110 кВ на напряжение 220 кВ) ориентировочной протяженностью 239 км, стоимость сооружения - 4371,18 млн руб.

Кроме того, необходима установка дополнительных устройств противоаварийной автоматики, а также перенастройка действующих устройств РЗА, параметры которых должны уточняться при конкретном проектировании.

Схема электрической сети 220 кВ и выше на этапе 2028 года с учетом реализации вышеперечисленных мероприятий представлена на рисунке 1.

После завершения вышеупомянутых мероприятий параллельная синхронная работа ОЭС Сибири и ОЭС Востока будет осуществляться по электрическим связям, входящим во вновь образуемое контролируемое сечение "Восток - Сибирь", в состав которого входят следующие ЛЭП (рисунок 1):

- ВЛ 220 кВ Городская - Пеледуй N 1 с отпайкой на ПС НПС-11;

- ВЛ 220 кВ Городская - Пеледуй N 2 с отпайкой на ПС НПС-11;

- ВЛ 220 кВ Хани - Чара N 1;

- ВЛ 220 кВ Хани - Чара N 2;

- ВЛ 220 кВ Даурия - Могоча;

- ВЛ 220 кВ Могоча - Амазар;

- ВЛ 220 кВ Семиозерный - Могоча.

В рамках анализа перспективной режимно-балансовой ситуации и на основании расчетов электроэнергетических режимов и статической устойчивости, проведенных в соответствии с требованиями к обеспечению надежности электроэнергетических систем, надежности и безопасности объектов электроэнергетики и энергопринимающих установок "Методическими указаниями по устойчивости энергосистем", утвержденными Приказом Минэнерго России от 03.08.2018 N 630, определено, что предложенные технические решения совместно с развитием системы противоаварийного управления обеспечат следующие величины обмена мощностью в нормальной схеме по сечению "Восток - Сибирь" (рисунок 1):

- 350 МВт из ОЭС Сибири в ОЭС Востока;

- 450 МВт из ОЭС Востока в ОЭС Сибири.

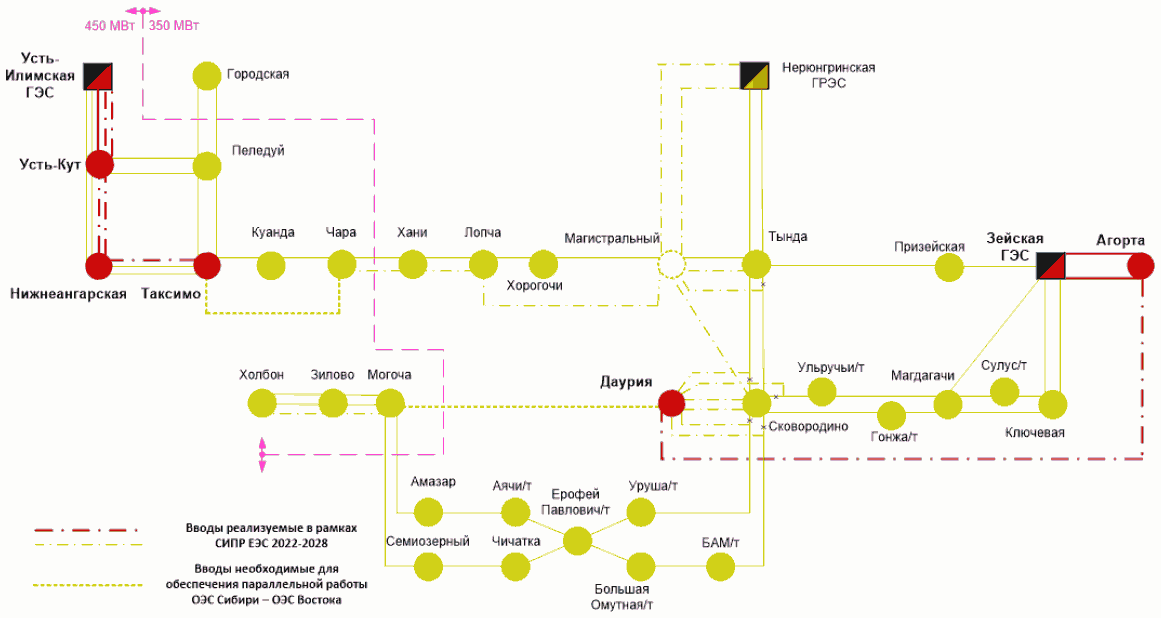

Рисунок 19

Рисунок 1 - Схема электрической сети 220 кВ и выше

на этапе 2028 года и допустимые межсистемные перетоки

активной мощности между ОЭС Сибири и ОЭС Востока

после выполнения технических решений

Для дополнительного усиления электрических связей между ОЭС Сибири и ОЭС Востока и обеспечения возможности большей передачи электрической энергии и мощности между ОЭС Сибири и ОЭС Востока в дополнение к вышеперечисленным мероприятиям по объединению на параллельную синхронную работу ОЭС Сибири и ОЭС Востока рекомендуется после 2028 года реализация следующих мероприятий:

- сооружение ВЛ 500 кВ Таксимо - Чара;

- сооружение ВЛ 500 кВ Тында - Чара;

- сооружение ВЛ 500 кВ Даурия - Тында.

Окончательные параметры указанных ВЛ 500 кВ необходимо определить в рамках отдельной проектной проработки.

После завершения вышеупомянутых мероприятий величины обмена мощностью обеспечат в нормальной схеме по сечению "Восток - Сибирь" (рисунок 2):

- 620 МВт из ОЭС Сибири в ОЭС Востока;

- 690 МВт из ОЭС Востока в ОЭС Сибири.

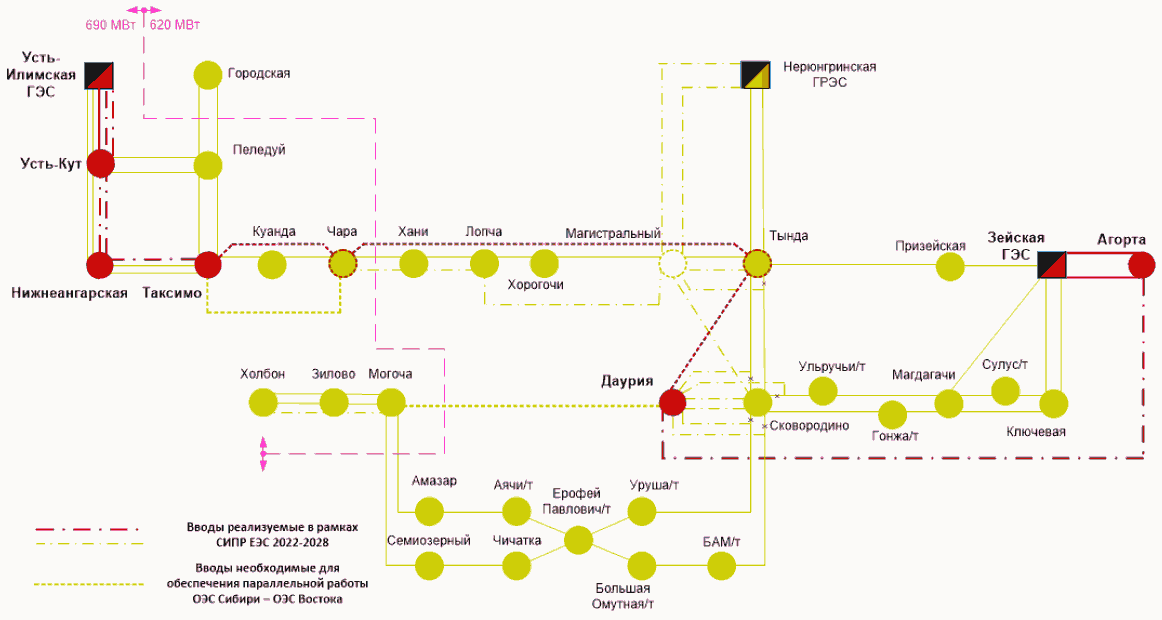

Рисунок 20

Рисунок 2 - Схема электрической сети 220 кВ и выше

после 2028 года и допустимые межсистемные перетоки активной

мощности между ОЭС Сибири и ОЭС Востока после выполнения

технических решений
