Блок 4: "Ключевые события проекта"

Данный блок размещается в правом нижнем углу паспорта проекта по улучшению.

Эффективная/рекомендуемая продолжительность проекта - 4 - 6 месяцев.

Выделяют следующие этапы проекта:

Этап 1 "Подготовка и открытие проекта" - 2 - 3 недели;

Этап 2 "Диагностика и целевое состояние" - 4 - 5 недель;

Этап 3 "Внедрение" - 8 - 10 недель;

Этап 4 "Закрепление результатов и закрытие проекта" - 3 - 4 недели.

Даты необходимо указывать в формате "с ... до ..." в целях последующего мониторинга.

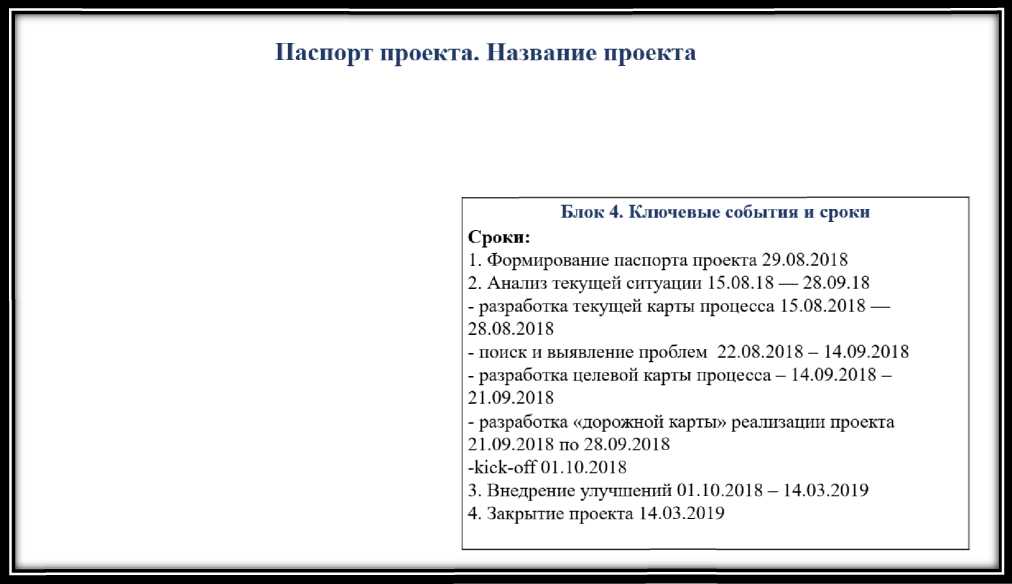

Пример оформления блока 4 представлен на рисунке 7.

Данный блок является стандартным и не подлежит каким-либо изменениям, недопустимо исключать или добавлять ключевые события.
